Der Ablauf des Ausbaus seit 10.10.2022:
Seit Beginn der Baumaßnahmen am 10.10.2022 war die Firma Walter Bauer GmbH mit insgesamt 4 Kolonnen im Stadtgebiet Neresheim unterwegs.
Zunächst wurde in einem 1. Bauabschnitt die Trasse von Neresheim in Richtung Sägmühle ausgebaut, gleichzeitig wurde das Gewerbegebiet „Im Riegel“ und die Lixhöfe erschlossen.

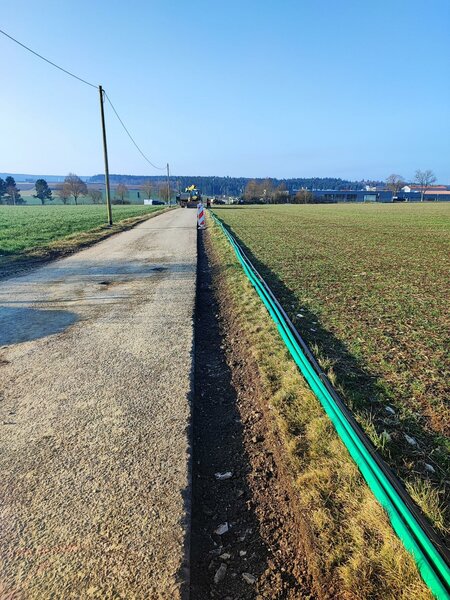

Anschließend folgte der 2. Bauabschnitt, in welchem die Leerrohre von Neresheim izur Eichplatte und parallel dazu in der gesamten Ortschaft Hohlenstein sowie zum Fluertshäuser Hof verlegt wurden.

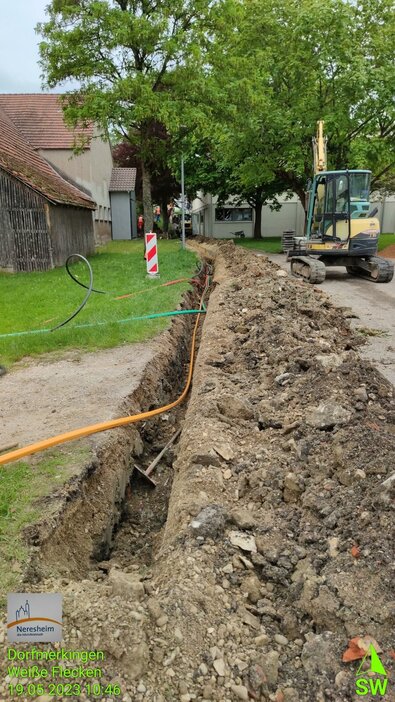

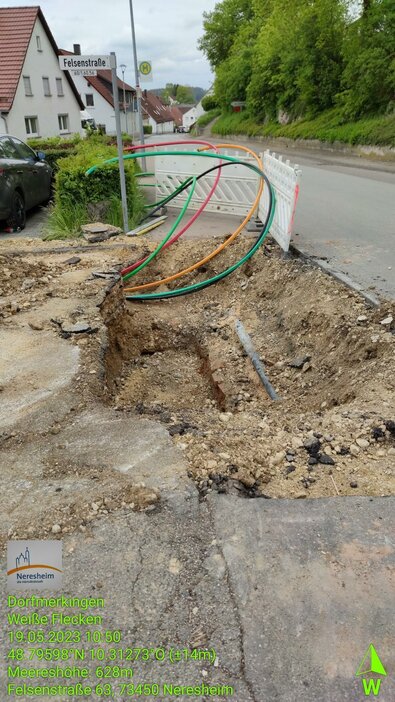

Der 3. Bauabschnitt umfasste den Ausbau der geplanten Trassen in Dorfmerkingen und Dossingen sowie zu einem der Aussiedlerhöfe in Elchingen.
Beginn des 4. Bauabschnitts war Mitte/Ende 2023, in welchem der Dossinger Weg in Neresheim sowie die Heidenheimer Straße bis zum Härtsfeldcenter erschlossen wurde. Zuletzt folgte der 5. und Bauabschnitt, der die Verlegung der Trassen in Ohmenheim (u.a. Schwäbische Albstraße und Brühlstraße) beinhaltete.

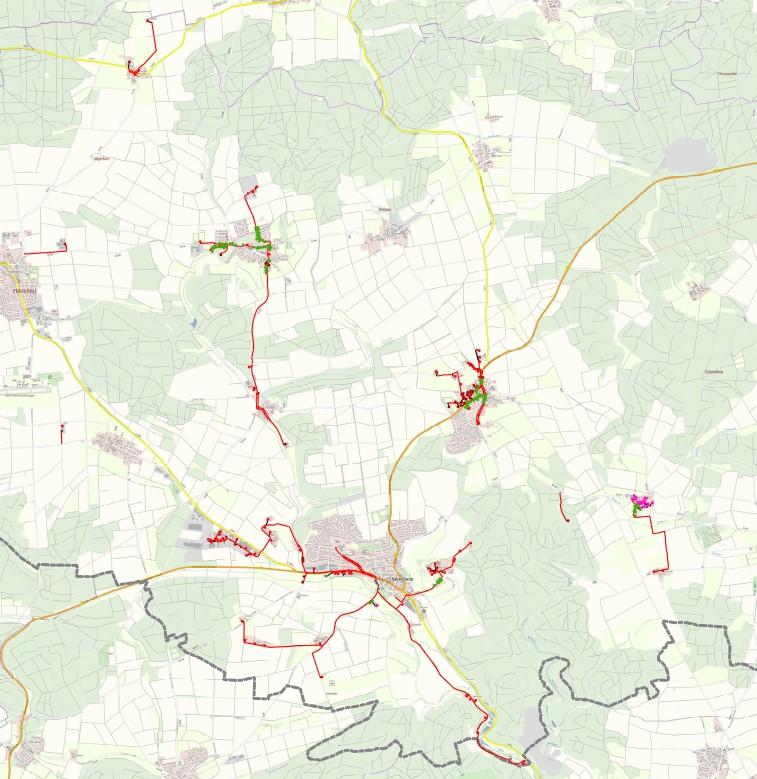

Insgesamt wurden ca. 20 km Leerrohrtrassen verlegt.

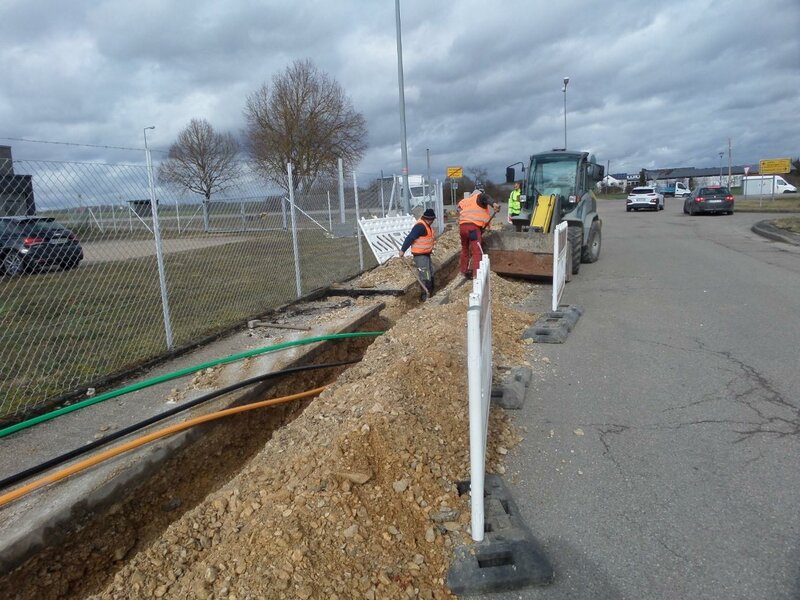

Parallel zu diesen Tiefbauarbeiten, die innerorts in offener Bauweise und außerorts überall, wo es möglich war, im Spülbohrverfahren erfolgten, wurden Ende 2023 und Anfang 2024 die PoP-Standorte („Points of Presence“ = Technikstandorte) gesetzt.
Gleichzeitig hat die Fa. Walter Bauer bereits mit den LWL-Kabelzugarbeiten begonnen.
Zum Zeitpunkt der Aktualisierung dieses Artikels, also im Juni 2024, waren bereits alle Tiefbauarbeiten abgeschlossen.
Ausstehend sind derzeit noch einige Restarbeiten an den Hausanschlussleitungen bis zu den Abschlusspunkten im Gebäude sowie 30-40 % der Dokumentation des Gesamtprojekts.
Nach der Abnahme des Tiefbaus und der verlegten Netztechnik zwischen der Stadt Neresheim und der Fa. Walter Bauer, kann die Netzinbetriebnahme durch NetCom BW erfolgen.
Die Stadt Neresheim bedankt sich bei der Firma Walter Bauer für die gute und reibungslose Zusammenarbeit.
